今年以来,南沙区建设工程质量安全监督站紧扣区域高质量发展部署,认真落实“竣工联合验收5.0版”、“湾区速建15条”等改革举措,坚持“提前介入、全程指导、分期服务、协同提速”工作模式,聚焦产业厂房、市政配套道路两大重点领域提质增效,以精准靠前的验收服务破解项目建设堵点,用服务“小切口”做实营商环境“大文章”,全力保障产业项目高效落地,早日投产。
靠前精准服务,提速产业厂房交付投产

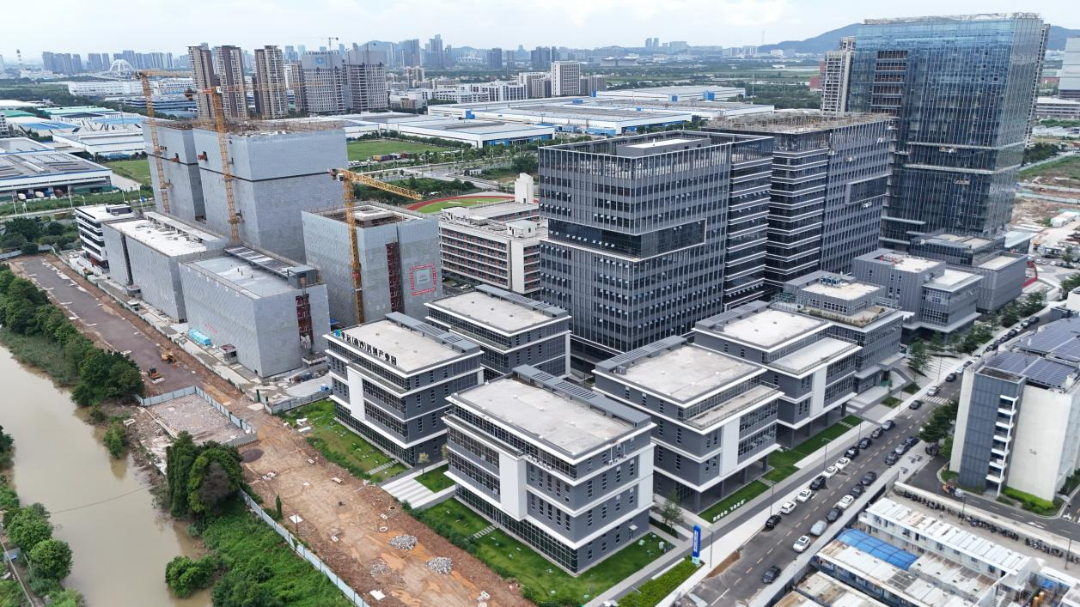

南沙产发科创谷是南沙重点科创产业载体,总建筑面积近20万平方米,主要建设高标准产业厂房、研发办公及配套设施,是区域集聚科创与制造企业的核心平台。
为推动项目早日投产达效,区质监站聚焦提速厂房验收、推动企业尽早入驻,建立全周期对接服务机制,主动前移服务关口。通过提前排查质量隐患、梳理整改清单、指导参建单位完善全套验收资料,大幅压缩验收筹备时长,实现问题前置整改、流程并联提速。
同时,实行分期验收提前服务机制,推动监管从“事后整改”转为“事前指导”。截至2026年7月,项目已完成4次分期验收、9栋产业楼宇交付。依托分期验收模式实现厂房分批交付,为园区招商跑出发展 “加速度”。目前,交付厂房招商去化率100%,项目整体招商进度达80%,有效助力优质产业落地储备,充分释放改革服务红利。
创新分段验收,赋能市政基建提质提速
市政道路是片区开发、产业运营的重要基础。为破解传统全线验收周期长、适配性不足的难题,区质监站积极落实“分段核查、分段验收、分段投用”机制,严守质量安全底线,科学缩短投用周期,打通片区发展交通堵点。
在重点项目服务中,区质监站精准施策、高效赋能。针对巨湾技研储能基地1284米配套道路,结合企业投产需求实行分段通车,通过加密隐蔽工程监管、上浮抽检比例、延长沉降观测周期,高标准推进道路验收及安全投用,为企业创造生产运输条件。针对庆盛枢纽规划一路西段2664.8米主干路,紧扣片区及香港科技大学配套发展需求,推动项目验收周期缩短15天以上,工程质量获评优良,有效完善片区路网,支撑区域招商引资与开发建设。
下一步,南沙区质监站将持续优化工程监管与验收工作机制,统筹做好产业项目、市政道路的全过程监督指导及验收保障工作,依靠精准规范的监管、贴心高效的服务持续优化区域营商环境,稳步实现“厂房快交付、道路快通车、产业快投产、经济快发展” 的建设成效,全力推动辖区产业提质增效,助力南沙经济社会稳步高质量发展。
